Valmiit työsuoritteet
Käynnissä olevat työt
- -1.krs elementtisaumojen pumppaukset

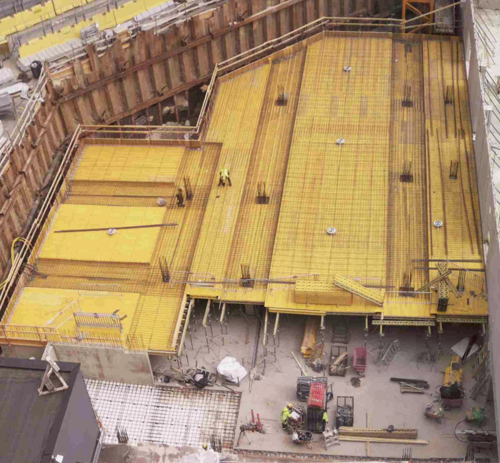

- parkkihallin välipohjan raudoitus
- viimeisen pohjalaattalohkon raudoitus
- paloliukuoven palkki
- Kalevanrampin mp-seinän piikkaus ja valmistelu huopatöitä varten
- telineiden asennukset ja muokkaukset
Tulevat työt
- -2.krs viimeisen pohjalaatan valu
- kuori- ja ontelolaattojen asennus viikolla 28
- maanpaineseinän vedeneristystyö
- -2.krs hiontatyöt
Työturvallisuus
- Työmaalla ei ole sattunut tapaturmia.
- TR vko 26/2025: 97,33 %.
Työmaalla työskentelevien määrä
- Työmaalla toiminut/toimii 69 yritystä.
- Työmaalle perehdytetty 167 henkilöä, 117 aktiivista työmaalupaa.
- Työmaalla työskentelee keskimäärin päivässä 20 - 30 henkilöä.
Haitat työmaalle tai ympäristölle
- Työmaan elementtitoimitukset vaikuttavat hieman liikenteeseen.
